Що нового на будмайданчику ЖК Синергія Київ: фасадні роботи – на фінішній прямій

10 червня 2025 р.
Що нового на будмайданчику ЖК Синергія Київ: фасадні роботи – на фінішній прямій

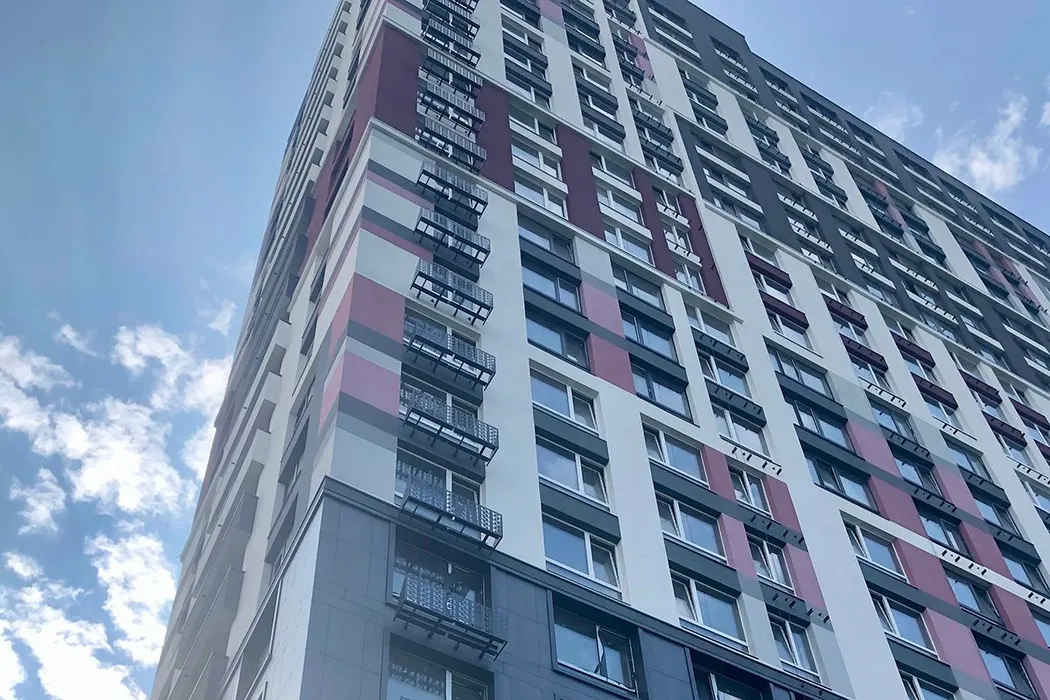

Продовжуємо будівництво столичного проєкту від Будівельної групи Синергія: заливаємо моноліт, встановлюємо ліфти, завершуємо фасадні роботи та встановлюємо корзини для кондиціонерів.



У 2‑му будинку почали встановлювати металеві корзини для зовнішніх блоків кондиціонерів. Корзини виконані у формі геометричного орнаменту — жорсткі лінії та чіткі форми підкреслюють сучасний стиль будинку і забезпечують естетичну гармонію з фасадом. Порошкове фарбування в темно-сірий колір додає строгого, лаконічного вигляду, який органічно вписується в екстер’єр комплексу.

З технічного боку такі корзини виконують кілька важливих функцій:

  • Захист обладнання — металеві панелі оберігають кондиціонери від попадання граду та сміття в корпус, а також руйнування фасаду;
  • Зручність обслуговування — кондиціонери доступні для сервісу та надійно закріплені.
  • Захист фасаду — корзини виносять блоки за межі стіни, запобігаючи корозії та плямам;
  • Довговічність та екологічність — порошкове фарбування стійке до ультрафіолету і пошкоджень, що гарантує довготривалий, «як новий» вигляд.

Тож мешканці отримують не просто корисний аксесуар, а продумане й практичне дизайнерське рішення.

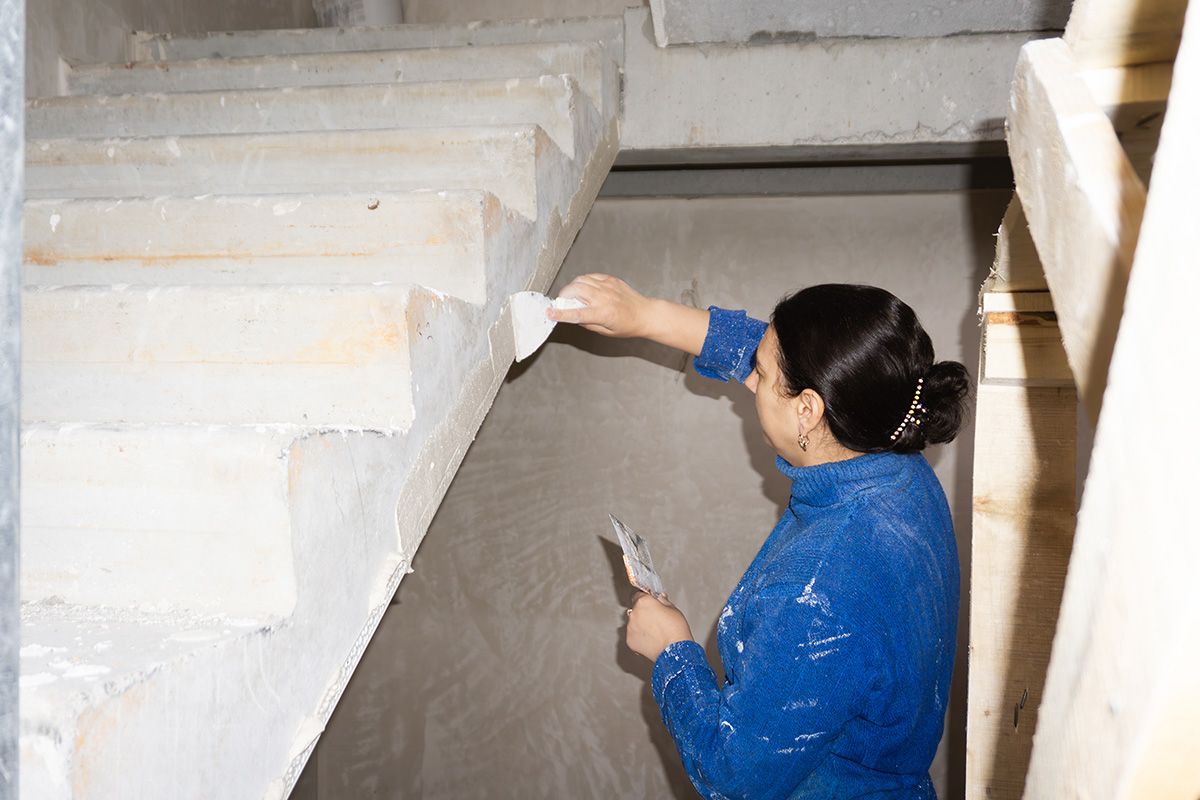

DSC06621-Улучшено-Ум. шума.jpg



Поки корзини з’являються на фасаді, всередині 2-го будинку тривають активні внутрішні роботи. На 21‑му поверсі вже завершуємо укладати теплу підлогу, а на 15‑му — ведеться влаштування стяжки. У спільних коридорах 20‑го поверху майстри вкладають плитку, а паралельно на 4‑му поверсі тривають малярні роботи: стелі вже пофарбовані, а от стіни — у процесі. Монтаж ще двох ліфтів також стартував. Усі інженерні мережі — електрика, сантехніка, лічильники — продовжують з’являтись на своїх місцях. Фасадні роботи з тильної сторони будинку теж на фінішній прямій.

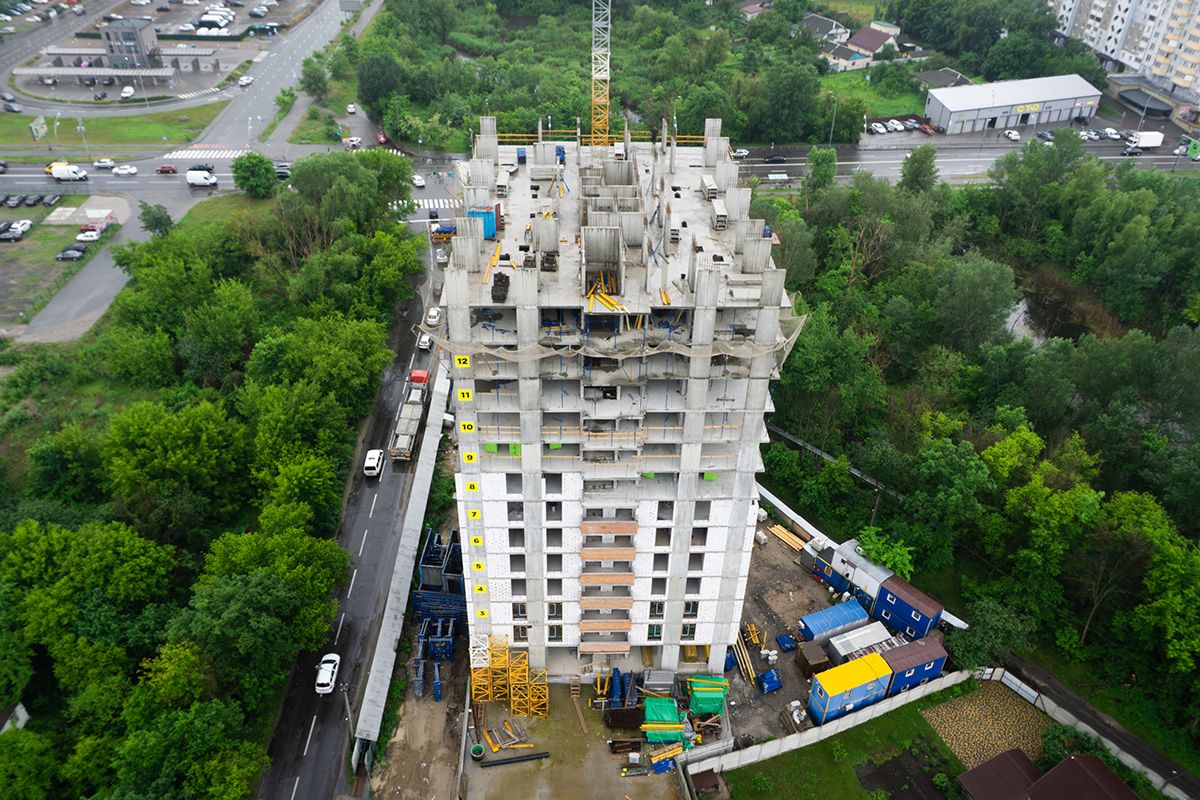

DSC06607-Улучшено-Ум. шума.jpg



У 1-му будинку будівельники заливають плиту перекриття 13‑го поверху, мурують стіни на 7-му та встановлюють вікна на перших поверхах — робота йде за графіком.

Повний відеозвіт із будмайданчика Синергія Київ вже на Youtube — подивитись можна тут:
